Réhabilitation du réservoir de Morne Valois

‍

Une opération pour renforcer la sécurité et la résilience du réseau d’eau potable

Les travaux de réhabilitation du réservoir de Morne Valois ont été réalisés du 18 mai au 31 août 2026.

Cette opération avait pour objectif de préserver durablement les performances de l’ouvrage et de renforcer la sécurité de l’alimentation en eau potable du territoire.
‍

Les travaux réalisés

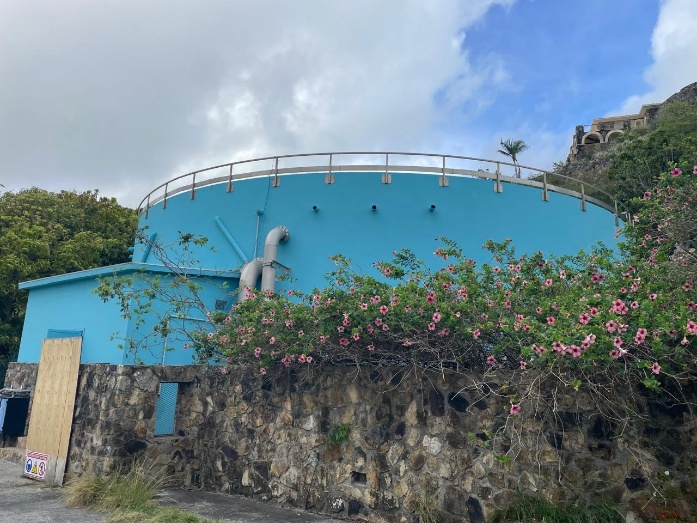

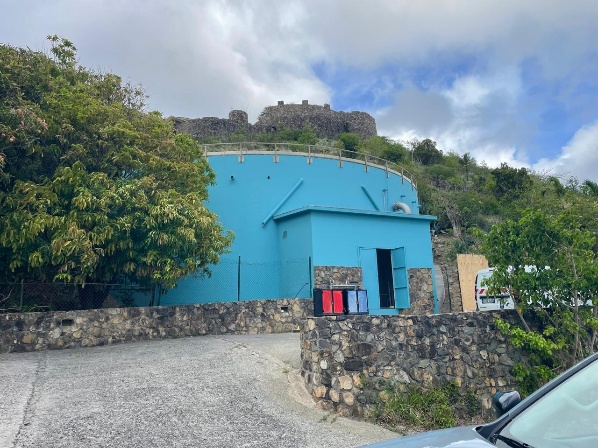

La réhabilitation a porté sur l’ensemble de l’ouvrage, à l’intérieur comme à l’extérieur.

Les principales interventions ont concerné :

  • les travaux d’étanchéité ;
  • les travaux de génie civil ;
  • la rénovation et la remise en état des équipements du réservoir.

Ces travaux permettent notamment de :

  • prolonger la durée de vie de l’ouvrage ;
  • préserver la qualité de l’eau stockée ;
  • réduire les pertes en eau ;
  • maintenir les capacités de stockage nécessaires au fonctionnement du réseau ;
  • renforcer la sécurité de l’alimentation en eau potable.

Le réservoir de Morne Valois constitue un ouvrage important pour l’alimentation en eau potable des secteurs desservis depuis le bassin versant de Morne Valois.
‍

Une opération inscrite dans un programme global

La réhabilitation du réservoir de Morne Valois s’inscrit dans l’opération :

« Travaux de sécurisation de l’alimentation en eau potable – Restructuration du stockage et réhabilitation des réservoirs (Mont des Accords, Morne Valois et Morne O’Reilly) ».

Cette opération bénéficie d’une sous-convention d’un montant de 925 000 €.

Elle est intégrée à la Convention AEP 2024-2027, d’un montant global de 3 095 733,88 €, qui regroupe plusieurs opérations destinées à améliorer et sécuriser durablement l’alimentation en eau potable de Saint-Martin.


Financement des travaux

Le montant des travaux de réhabilitation du réservoir de Morne Valois s’élève à 516 743,13 €.

Financeurs Montant Part
Office français de la biodiversité (OFB) 206 697,25 € 40 %
Collectivité de Saint-Martin (COM) 258 371,57 € 50 %
EEASM 51 674,31 € 10 %
Total 516 743,13 € 100 %

‍

Partenaires financiers

  • Office français de la biodiversité (OFB)
  • Collectivité de Saint-Martin (COM)
  • Établissement des Eaux et de l’Assainissement de Saint Martin (EEASM)

‍

Préparer les infrastructures de demain

La réhabilitation du réservoir de Morne Valois constitue une étape dans une démarche plus globale visant à améliorer le fonctionnement et la résilience du réseau d’eau potable dans la partie Est du territoire.

À ce jour, aucun ouvrage de stockage intermédiaire n’est implanté à l’Est de Morne Valois. Cette configuration peut notamment générer des niveaux de pression importants sur certaines portions du réseau et contribuer à des sollicitations accrues des canalisations.

Afin d’identifier les solutions les mieux adaptées aux besoins du territoire, l’EEASM prévoit une étude de faisabilité technique, économique, environnementale et foncière portant sur la création d’un nouvel ouvrage de stockage dans la partie Est.

Plusieurs terrains sont actuellement susceptibles d’accueillir un tel équipement.

L’étude permettra également d’examiner la possibilité de réhabiliter trois anciens réservoirs aujourd’hui abandonnés et de comparer les différentes solutions envisageables au regard de leurs incidences sur :

  • les pressions dans le réseau ;
  • la sécurisation de l’alimentation en eau potable ;
  • la résilience des infrastructures ;
  • la réduction des casses sur les canalisations ;
  • le confort des usagers ;
  • l’amélioration du maillage du réseau.

L’objectif est de définir un scénario adapté aux besoins du territoire et d’établir un programme d’actions permettant de planifier les éventuels travaux à réaliser : extensions, interconnexions, nouveaux équipements et adaptations du réseau existant.

‍

Chiffres clés de l’opération :

Éléments Données
Période des travaux 18 mai – 31 août 2026
Montant des travaux 516 743,13 €
Sous-convention de l'opération 925 000 €
Convention AEP 2024-2027 3 095 733,88 €
Nombre de financeurs 3
